PMBOK® Guide 6 – 7 – 8: Hành Trình Tiến Hóa Tư Duy Quản Lý Dự Án Toàn Cầu
Từ chuẩn hóa quy trình → tư duy nguyên tắc → tích hợp chiến lược, bền vững và công nghệ số
Trong hơn ba thập kỷ, Project Management Body of Knowledge (PMBOK® Guide) không chỉ là bộ tiểu chuẩn nghề nghiệp của PMI mà còn là ngôn ngữ chung cho hàng triệu nhà quản lý dự án trên toàn thế giới.
Mỗi phiên bản PMBOK ra đời phản ánh một giai đoạn phát triển của môi trường kinh doanh – công nghệ – xã hội toàn cầu, đồng thời tái định hình vai trò của người làm quản lý dự án trong tổ chức.
Sự phát triển từ PMBOK 6 → PMBOK 7 → PMBOK 8 (11/2025) cho thấy một hành trình rõ ràng:
Từ chuẩn hóa quy trình → tư duy nguyên tắc → tích hợp chiến lược, bền vững và công nghệ số.
Bài viết dưới đây tổng hợp góc nhìn học thuật và thực tiễn để lý giải vì sao ba phiên bản này không phải là sự thay thế, mà là ba lớp tiến hóa kế thừa tạo thành hệ sinh thái tri thức toàn diện cho thế hệ PM hiện đại. Bài viết dựa trên góc nhìn cá nhân và khoảng gần 10 năm làm nghề, cũng như tham khảo một số nội dung từ các chuyên gia trong lĩnh vực nên mong sẽ mang lại một góc nhìn mới cho mọi người.
1. PMBOK 6 – Chuẩn Hóa Quy Trình & Nền Tảng Kỷ Luật Quản Lý Dự Án
Đặc trưng học thuật
PMBOK 6 (2017) đại diện cho thời kỳ mà quản lý dự án được nhìn nhận như một hệ thống quy trình chuẩn hoá, với 49 quy trình, chia thành:
10 lĩnh vực kiến thức (Knowledge Areas)
5 nhóm quy trình (Process Groups): Initiating – Planning – Executing – Monitoring & Controlling – Closing
PMBOK 6 đại diện cho tư duy quản lý dự án truyền thống:
Dự án được xem như một hệ thống có thể dự báo, nếu:
chia nhỏ thành các quy trình;
kiểm soát được scope, time, cost;
dùng công cụ như EVM, CPM, WBS.
Thành công được đo lường chủ yếu theo Iron Triangle: Scope – Time – Cost – Quality.
Các chuyên gia khi so sánh 6 và 7 đều thống nhất rằng PMBOK 6 là “sách giáo khoa quy trình” – rất hữu ích để hình dung một project chạy từ initiate đến close như thế nào, đặc biệt với người mới.
Ví dụ
Case 1 – Dự án xây bệnh viện 500 giường
Hợp đồng EPC, ngân sách cố định, rủi ro an toàn & pháp lý cao.
Chủ đầu tư yêu cầu:
baseline rõ ràng,
kiểm soát change request,
báo cáo EVM hàng tháng.
PMBOK 6 lúc này là “vũ khí chính”:
WBS chi tiết → lập tiến độ CPM → baseline schedule.
Risk register + phân tích định lượng.
EVM để báo cáo CPI, SPI lên Steering Committee.
👉 Ở đây, sức mạnh là kỷ luật & khả năng kiểm soát, không phải sự linh hoạt.
Giá trị
Tạo ra bộ khung cấu trúc hoàn chỉnh và dễ học cho người mới.
Phù hợp môi trường đòi hỏi kiểm soát chặt chẽ (xây dựng, ngân hàng, sản xuất, năng lượng).
Tạo ngôn ngữ chung toàn cầu giúp tiêu chuẩn hoá nghề nghiệp PM.
Hạn chế
Thiếu linh hoạt trong môi trường biến động nhanh như công nghệ, sản phẩm digital, yêu cầu time-to-market nhanh, yêu cầu pivot liên tục
Thì bộ khung quy trình sẽ dễ dẫn tới “quá tải tài liệu”, khiến quy trình trở nên cứng nhắc, mất tốc độ và PM lo chạy giấy tờ hơn là giải quyết vấn đề thực tế.
Và đó cũng là sự ra đời của PMBOK 7.
Vai trò trong hệ sinh thái PM hiện đại
PMBOK 6 vẫn là bản nền tảng về kỷ luật, công cụ và hệ thống kiểm soát – đặc biệt giá trị cho các dự án có cấu trúc hoặc chịu ràng buộc pháp lý.
2. PMBOK 7 – Chuyển Dịch Tư Duy: Từ Quy Trình → Nguyên Tắc & Giá Trị
Ra mắt năm 2021, PMBOK 7 đánh dấu một bước ngoặt lớn – từ cách tiếp cận quy trình sang cách tiếp cận principle-based từ process-based.
Thay vì hỏi làm gì trước, bước nào sau thì PMBOK 7 sẽ tập trung vào
“Bạn cần tuân theo những nguyên tắc nào để tạo ra giá trị trong môi trường biến động?”
Đặc trưng học thuật
Bỏ trọng tâm vào quy trình và ITTO.
Giới thiệu 12 Principles (systems thinking, leadership, stakeholder engagement, value, quality, adaptability…);
Thay thế 10 knowledge areas bằng 8 Performance Domains (Stakeholders, Team, Development Approach & Life Cycle, Planning, Project Work, Delivery, Measurement, Uncertainty).
Nhấn mạnh delivery value, thích nghi và Hybrid.
Đây là sự phản ánh trực tiếp của thế giới VUCA: biến động – bất định – phức tạp – mơ hồ.
Các bài phân tích chuyên môn nhấn mạnh: PMBOK 7 không thay thế 6, mà “ngồi lên trên” 6 như một lớp tư duy, còn PMBOK 6 vẫn có thể dùng như “how-to guide” khi cần chi tiết quy trình
Ví dụ
Case 2 – Startup SaaS xây một sản phẩm B2B
Ban đầu chưa chắc product-market fit.
Roadmap thay đổi từng quý.
Đội build dùng Scrum, 2-week sprint.
Trong bối cảnh này:
Nếu áp full quy trình kiểu PMBOK 6 → quá nặng.
PMBOK 7 cho framework vừa đủ:
Principles: tập trung value, engage stakeholder, enable team.
Domains:
Team domain → xây team đa chức năng, tự tổ chức;
Development Approach & Life Cycle domain → chọn Scrum/Hybrid;
Uncertainty domain → chấp nhận thử nghiệm & pivot.
👉 Ở đây, PM không phải người chạy theo quy trình mà là facilitator cho đổi mới và value delivery.
Giá trị
Mở rộng phạm vi áp dụng: từ công nghệ, sản phẩm đến nghiên cứu, dịch vụ, đổi mới.
Đặt con người và stakeholder làm trung tâm.
Khuyến khích tư duy hệ thống, thay vì tuân thủ tuyến tính.
Đặt Value Delivery System làm trung tâm: không chỉ giao deliverable, mà phải giao giá trị.
Thừa nhận đa dạng cách tiếp cận: predictive, adaptive, hybrid.
Hạn chế
Ít hướng dẫn chi tiết → khó khăn cho PM ít kinh nghiệm.
Mang tính trừu tượng, đòi hỏi khả năng ngữ cảnh hóa cao.
Vai trò trong hệ sinh thái PM hiện đại
PMBOK 7 đóng vai trò cầu nối, đưa ngành quản lý dự án từ thời kỳ tuân thủ quy trình sang kỷ nguyên thích nghi và tạo giá trị.
3. PMBOK 8 (2025) – Tích Hợp Chiến Lược, Bền Vững & Công Nghệ Số
Nếu PMBOK 6 là tập trung vào tính tuân thủ quy trình và PMBOK 7 là nguyên tắc cốt lõi, thì PMBOK 8 là kiến trúc hợp nhất, đưa quản lý dự án trở thành chức năng chiến lược của tổ chức.
3.1. Kiến trúc tổng hợp: Nguyên tắc – Domain – Quy trình
PMBOK 8 tinh gọn và tái cấu trúc thành 3 lớp:
(1) 6 Nguyên tắc quản lý dự án: tinh gọn lại từ 12 principles của PMBOK 7
Tập trung vào giá trị (Value)
Tích hợp bền vững (Sustainability)
Lãnh đạo có trách nhiệm (Accountable Leadership)
Góc nhìn dự án như hệ thống (Holistic View)
Đảm bảo chất lượng (Embed Quality)
Văn hóa trao quyền (Empowered Culture)
→ Ít hơn PMBOK 7 nhưng hành động hơn và ít trùng lặp hơn.
(2) 7 Performance Domains

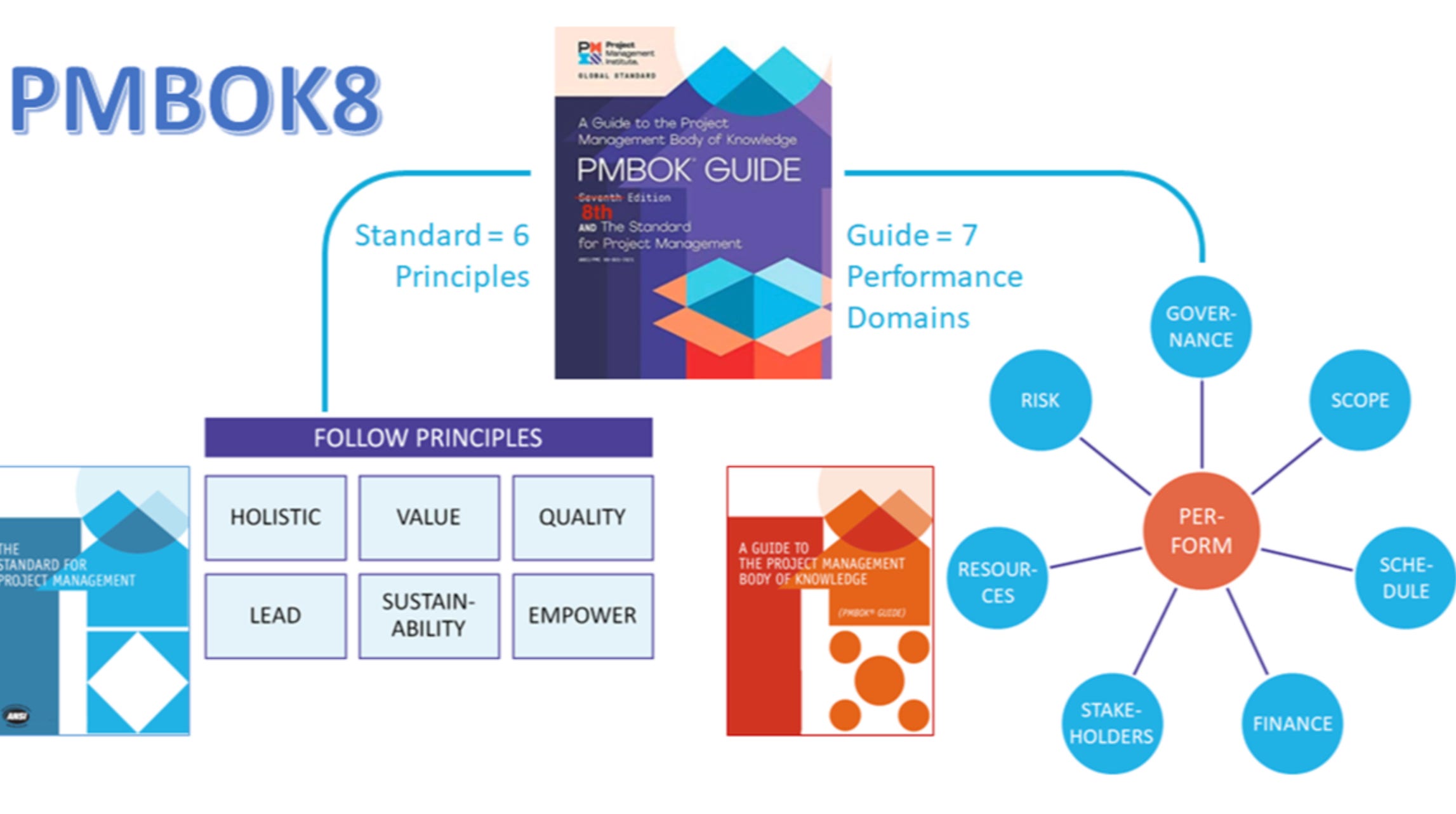

Scope – Schedule – Finance – Risk – Stakeholders – Resources – Governance.
→ Đây là sự kết hợp thông minh giữa Knowledge Areas và Performance Domains. Điểm mới đáng chú ý là Finance domain – đưa tài chính lên thành một domain riêng thay vì chỉ là một knowledge area về cost như trước.
(3) 5 Focus Areas (tái định nghĩa process groups)
Initiating – Planning – Executing – Monitoring & Controlling – Closing
→ Không còn là giai đoạn tuần tự, mà là khu vực trọng tâm lặp lại.
(4) Khoảng 40 processes được đưa trở lại - nhưng lần này:
không bắt bạn phải áp dụng tất cả,
được liên kết với domain và focus area,
mang tính “guidance” hơn là “rulebook”
(5) Ví dụ
Case 3 – Tập đoàn đa quốc gia triển khai chương trình chuyển đổi số + ESG
Mục tiêu:
xây hệ thống data platform,
giảm phát thải,
đáp ứng yêu cầu ESG của nhà đầu tư quốc tế.
Portfolio gồm nhiều dự án con:
triển khai cloud & data lake,
hệ thống theo dõi carbon footprint,
thay đổi quy trình vận hành & báo cáo.
PMBOK 8 cho PMO và senior PM:
Principles: đảm bảo mọi dự án con đều align với giá trị chiến lược & bền vững.
Governance domain: thiết lập cơ chế ra quyết định, escalation, benefit realization.
Finance domain: theo dõi CAPEX/OPEX, ROI dài hạn của các digital initiatives.
Risk domain: xử lý các risk mới về công nghệ, ESG compliance, dữ liệu, AI.
Processes: vẫn có các quy trình quen thuộc như “Develop Project Charter”, “Identify Risks”, “Control Costs” nhưng được lồng vào từng domain & focus area.
👉 Ở đây, PM không chỉ “deliver project”, mà đang giúp hiện thực hóa chiến lược ESG + Digital của cả tập đoàn.
3.2. Bền vững (Sustainability) trở thành nguyên tắc
Không còn là một chủ đề phụ, bền vững được nâng cấp thành một nguyên tắc cốt lõi, yêu cầu PM phải xem xét tác động kinh tế – xã hội – môi trường trong mọi quyết định.
Đây là sự hòa nhập trực tiếp giữa quản trị dự án và:
ESG
Tổ chức
Và các tác động dài hạn
3.3. AI & Công nghệ số – Năng lực bắt buộc, không phải “xu hướng”
PMBOK 8 dành riêng một phụ lục cho AI:
Giải thích LLM, ML, Deep Learning
Rủi ro đạo đức, bias, bảo mật
Các ứng dụng thực tế: dự báo, phân tích rủi ro, sentiment analysis, tối ưu lịch
AI không còn là công cụ hỗ trợ mà trở thành năng lực cốt lõi của PM hiện đại, tương tự như EVM của thế hệ PMBOK 6.
3.4. Quản lý dự án như một chức năng chiến lược
PMBOK 8 đặt câu hỏi mới:
Dự án có tác động cho chiến lược?
Liệu lợi ích tạo ra có bền vững?
Công nghệ đã được sử dụng hiệu quả chưa?
PM vì thế không chỉ là người điều phối mà là người ra quyết định chiến lược kết hợp tư duy kinh doanh – ESG – dữ liệu – công nghệ.
4. Chuỗi Tiến Hóa PMBOK: Kế Thừa – Thích Nghi – Mở Rộng
PMBOK 6 → Chuẩn hóa: Nền móng cho công cụ, kỹ thuật, hệ thống kiểm soát.
PMBOK 7 → Nguyên tắc & giá trị: Mở rộng tư duy từ “quy trình” sang “tối ưu giá trị”.
PMBOK 8 → Chiến lược – Bền vững – Công nghệ: Dự án trở thành công cụ triển khai chiến lược doanh nghiệp trong thời đại AI.

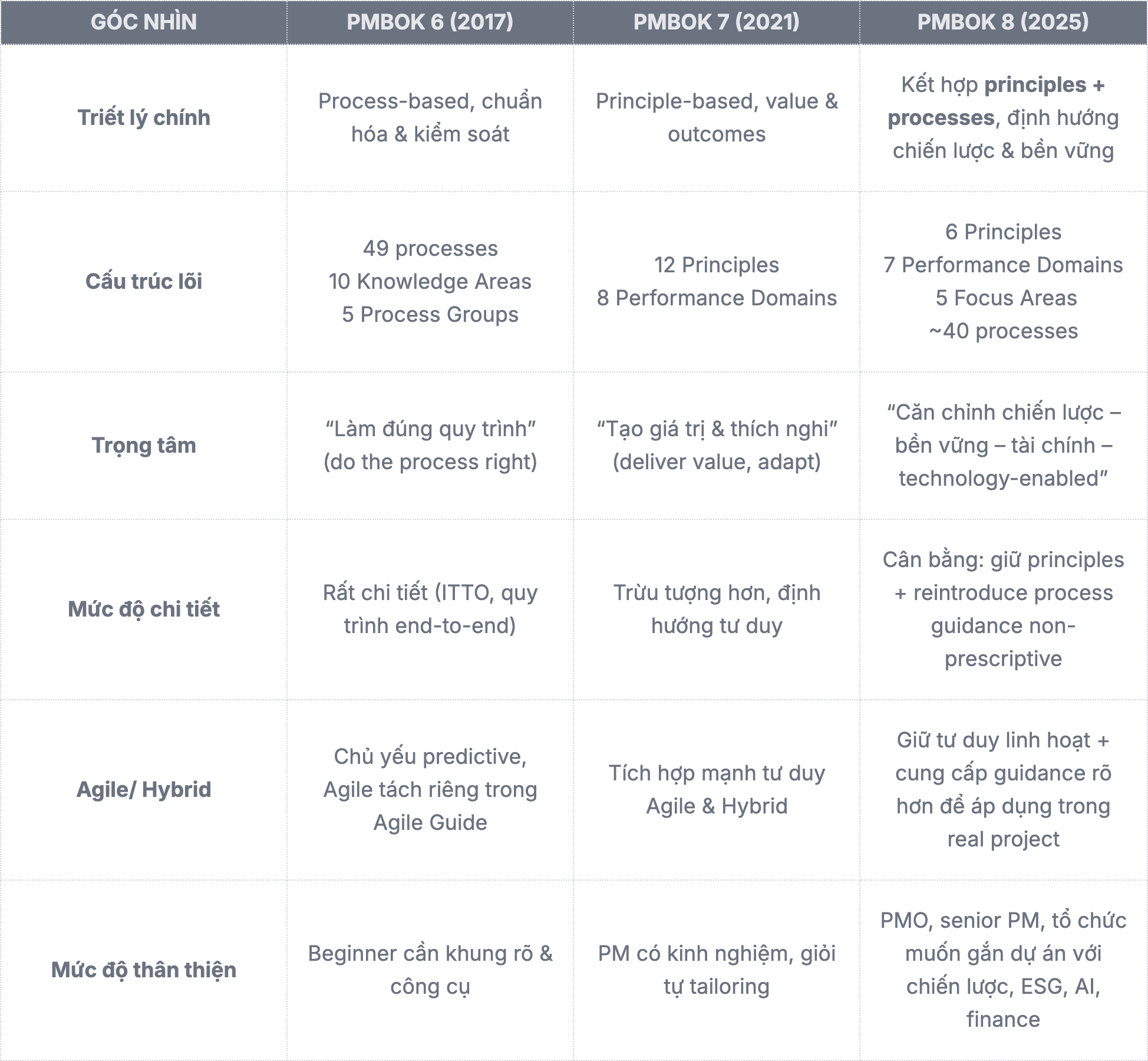

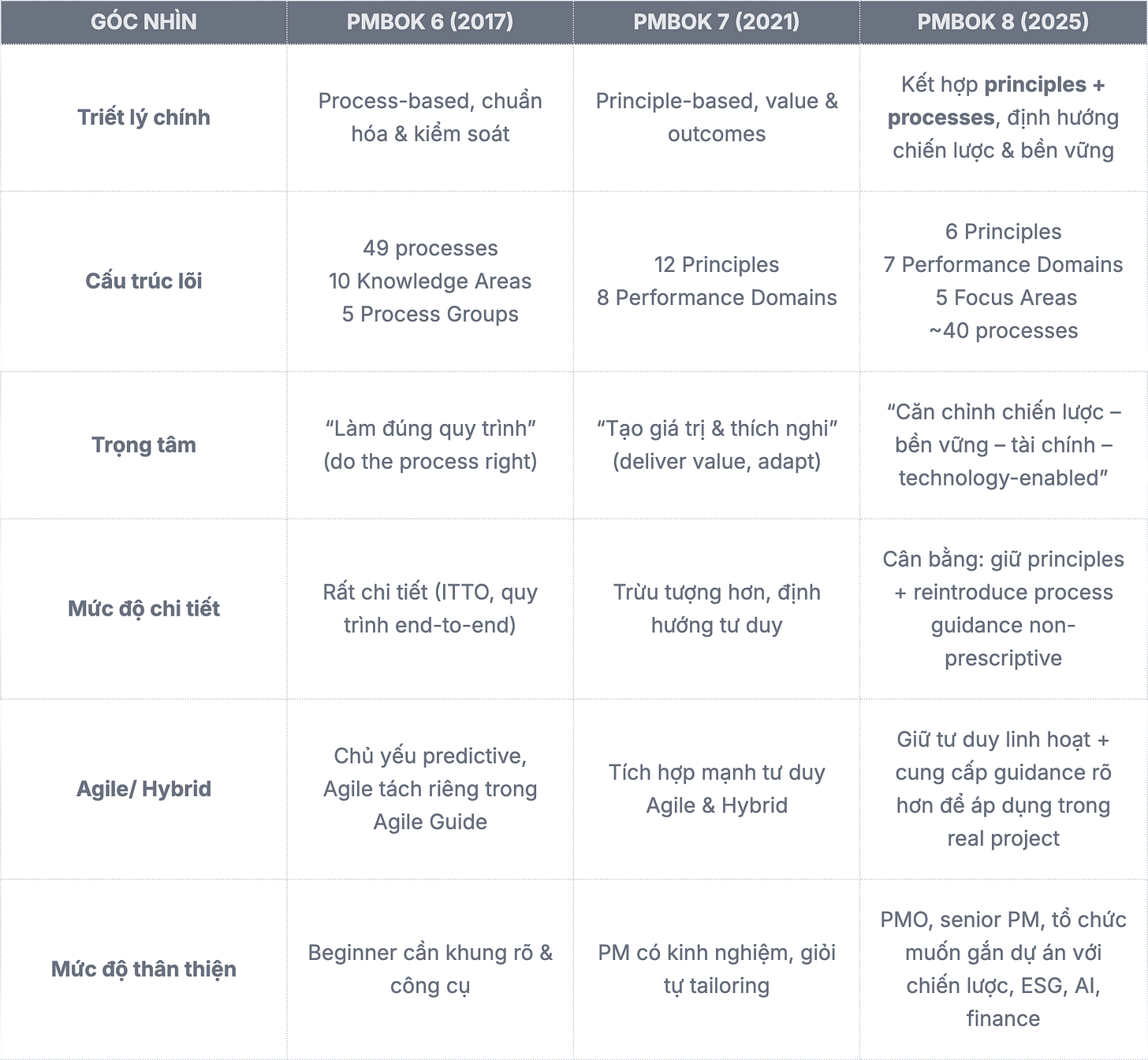

Dưới đây là bảng tổng hợp toàn bộ 3 phiên bản của PMBOK

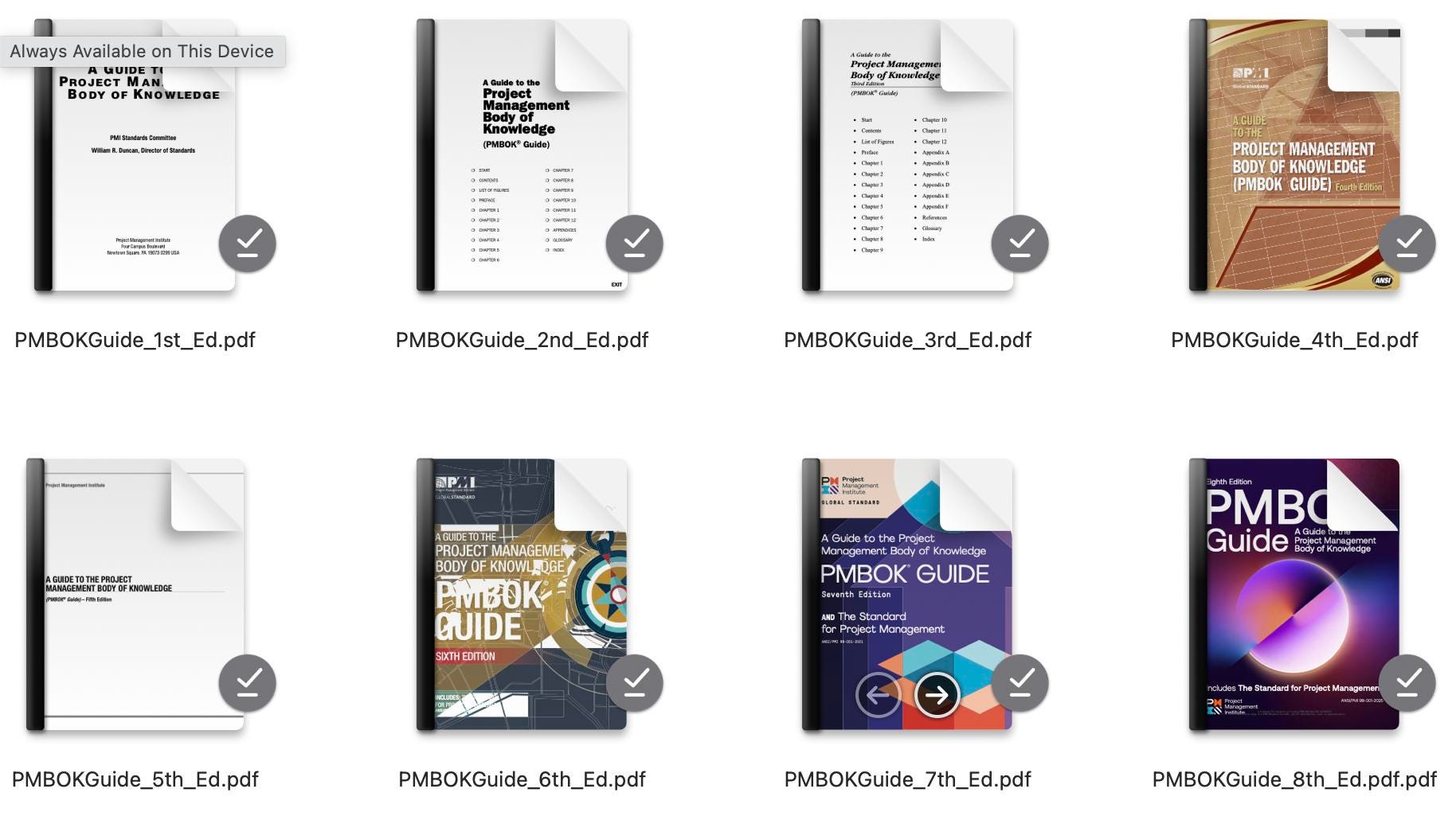

Còn đây là trọn bộ 8 version của PMBOK
5. Kết luận
PM hiện đại cần đa dạng và hiểu sâu cả 3 yếu tố: Process, Principles và Strategy
Ba phiên bản PMBOK không phủ định nhau. Chúng tạo ra một hệ sinh thái tri thức phát triển theo đúng quy luật:
PMBOK 6: Kỷ luật – Quy trình
PMBOK 7: Tư duy – Giá trị
PMBOK 8: Chiến lược – Công nghệ – Tác động
Vì thế, một Project Manager không nên chỉ chọn 1 phiên bản mà cần:
Hiểu PMBOK 6 để có kỷ luật và kỹ thuật.
Vận dụng PMBOK 7 để tạo giá trị trong môi trường phức tạp.
Áp dụng PMBOK 8 để kết nối dự án với chiến lược và công nghệ số.
Trong thời đại AI và ESG, năng lực của PM không chỉ nằm ở khả năng điều phối tiến độ, mà còn nằm ở khả năng tạo giá trị, dẫn dắt thay đổi và đảm bảo tác động bền vững cho tổ chức.

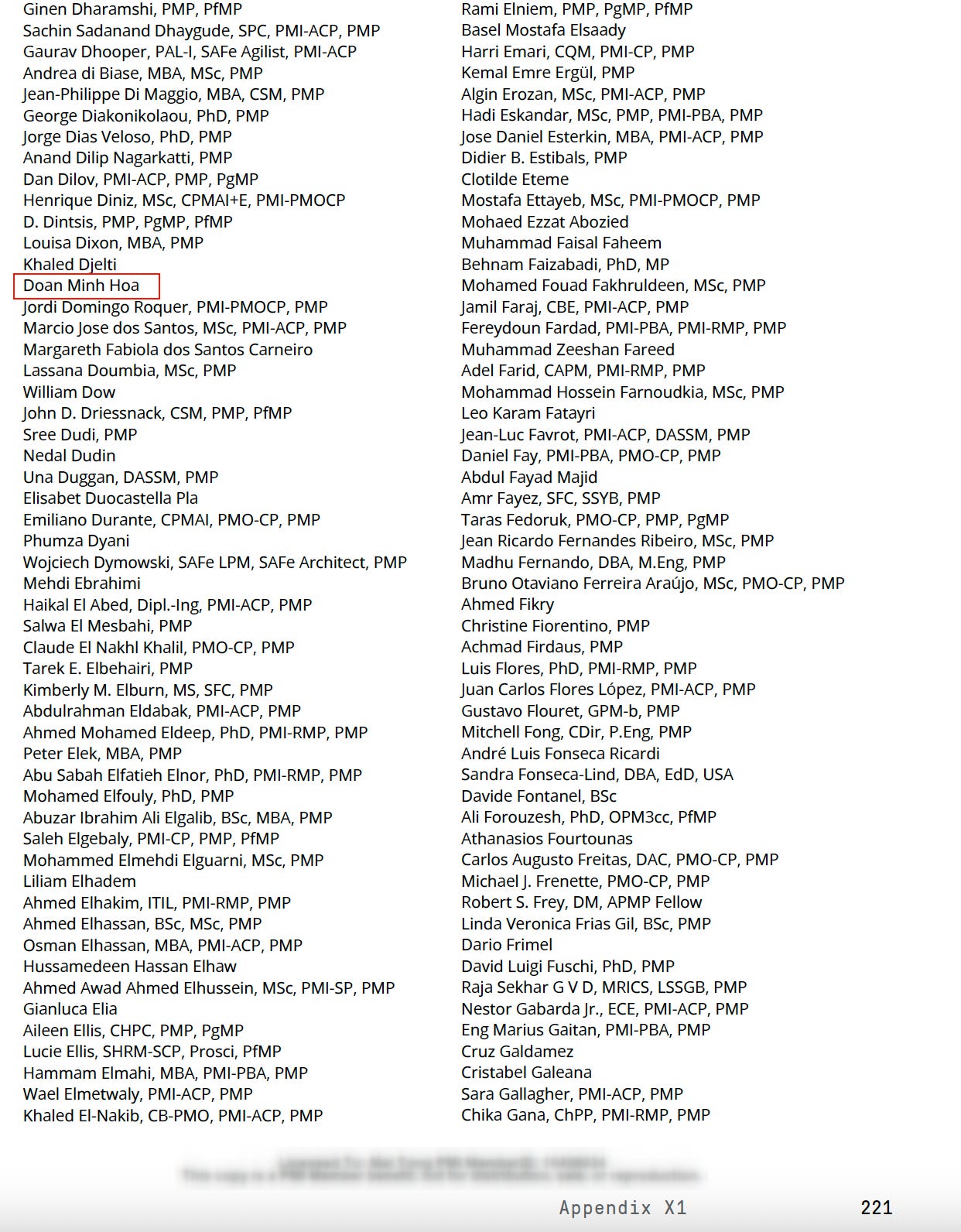

Cảm ơn các bạn đã đọc đến đây, mình hy vọng bài viết này sẽ mang lại nhiều góc nhìn và hiểu hơn về ngành này, chúc các bạn một ngày thật vui. À mà trộm vía đợt này mình cũng có tham gia để đóng góp ý kiến cho PMBOK 8, vì thế nếu đọc PMBOK 8 ở trang 221 sẽ có tên mình hihi.
